天然氣管線改線工程順利完成[圖文]
瀏覽次數 :
1543
字號調整

焦作公司訊 7月7日20:00至7月8日10:10分,在近百名員工和施工人員的共同努力下,經過近14個小時的緊張激烈的施工,圓滿完成了天然氣管線改線工程,7月8日10:10分順利通氣。
根據城市發展規劃需要,西氣東輸天然氣主管道小尚門站至焦晉高速段按照市政府要求需要改線建設。公司領導高度重視,計真對待,成立了施工小組,全方位、多層面、積極主動配合西部工業積聚區改線工作。
7日20:00,在小尚門站門前,停氣對接戰前動員大會如期舉行。置換對接指揮長、總工李防訓宣讀了對接方案,著重講解了對接要領和注意事項。副指揮長李文革、邢衛東就置換對接分別作了要求。

戰前動員
西部工業積聚區管委會李恒甫主任來到對接現場,公司隋耀光總經理、王振新主席和王保玉主席等領導也來到了對接現場,極大地鼓舞了參戰員工的斗志和干勁。

李恒甫主任與公司領導親臨現場

換裝新閥門

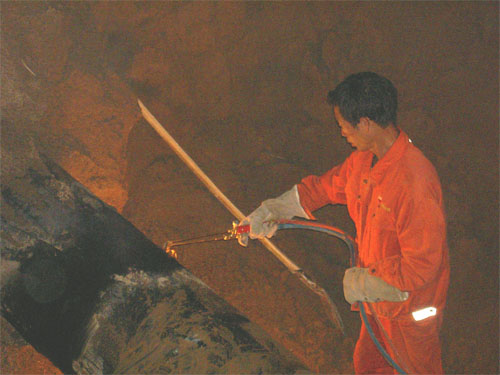

焊接現場
根據城市發展規劃需要,西氣東輸天然氣主管道小尚門站至焦晉高速段按照市政府要求需要改線建設。公司領導高度重視,計真對待,成立了施工小組,全方位、多層面、積極主動配合西部工業積聚區改線工作。
7日20:00,在小尚門站門前,停氣對接戰前動員大會如期舉行。置換對接指揮長、總工李防訓宣讀了對接方案,著重講解了對接要領和注意事項。副指揮長李文革、邢衛東就置換對接分別作了要求。

西部工業積聚區管委會李恒甫主任來到對接現場,公司隋耀光總經理、王振新主席和王保玉主席等領導也來到了對接現場,極大地鼓舞了參戰員工的斗志和干勁。
